Дорогие друзья, ремонтные работы в нашем храме продолжаются.
По состоянию на 30.05.2025 г:

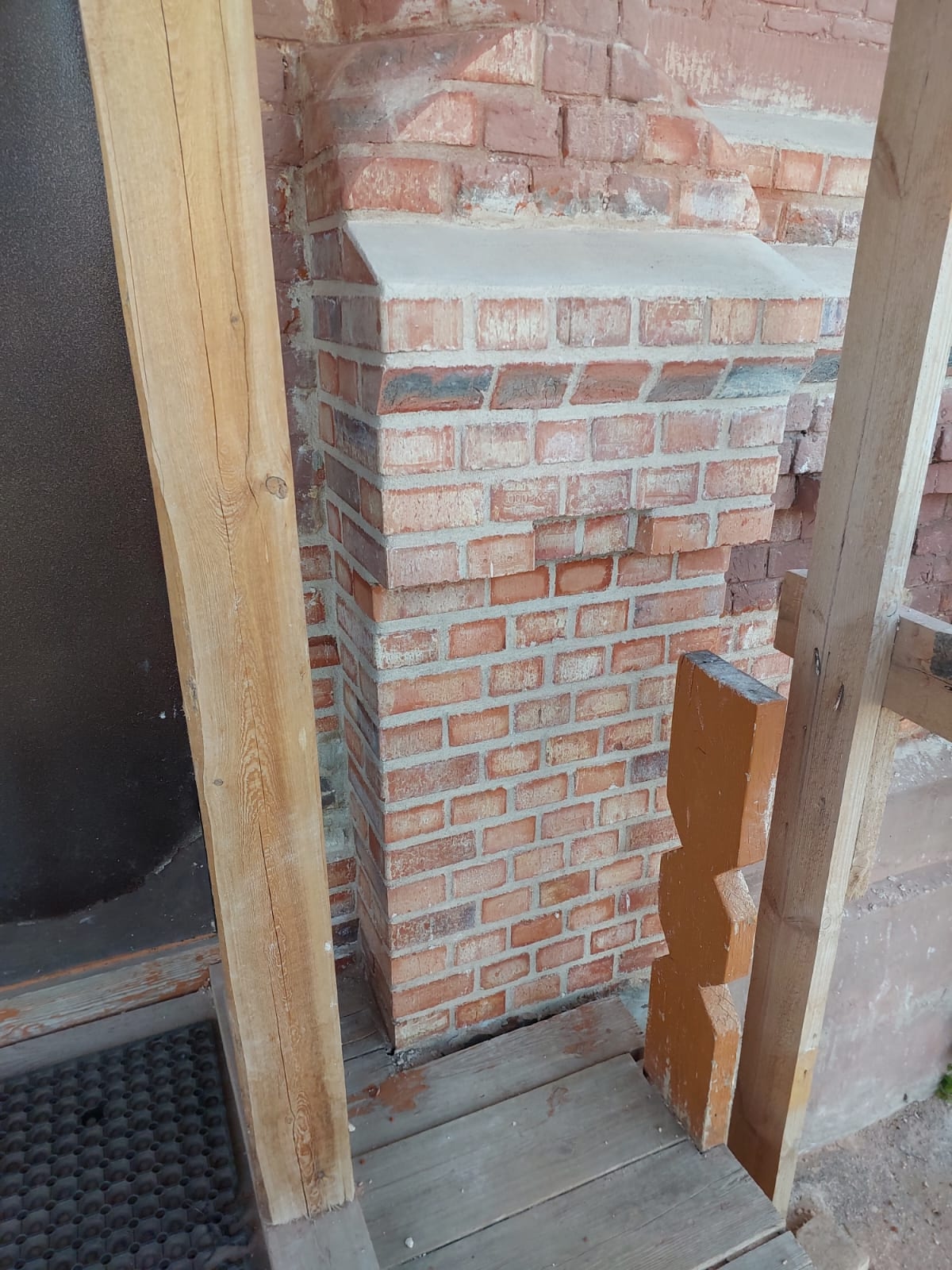

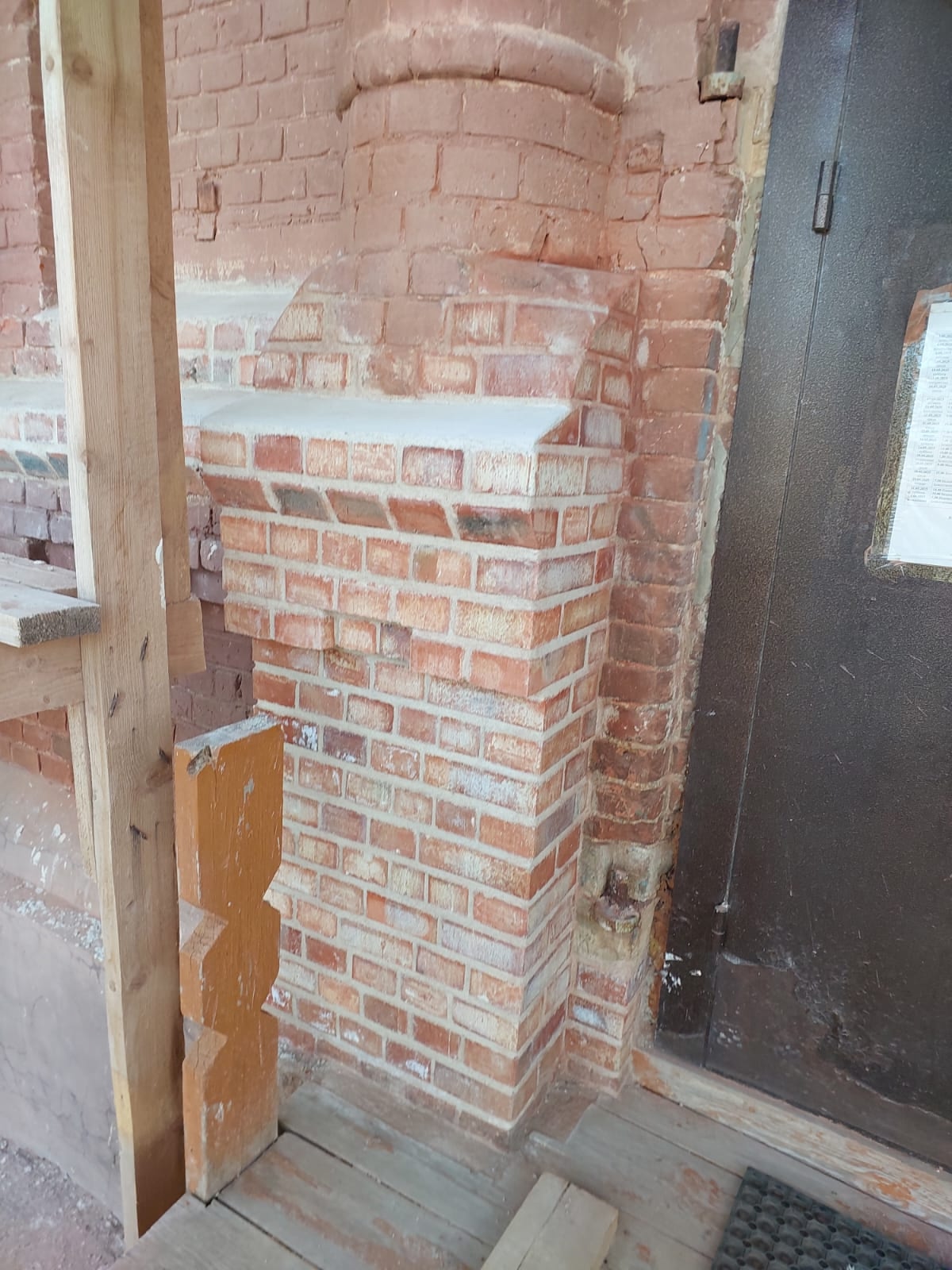

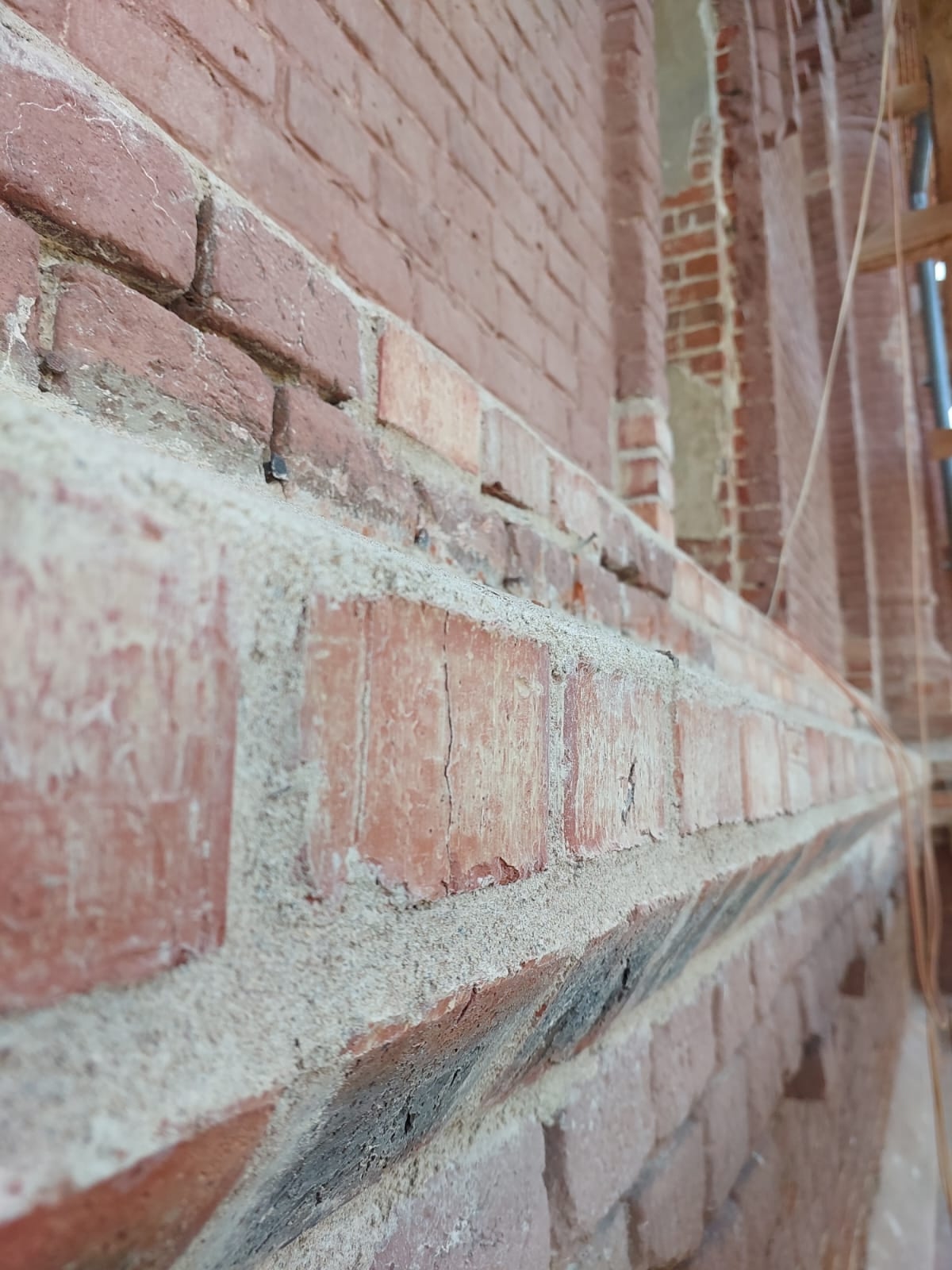

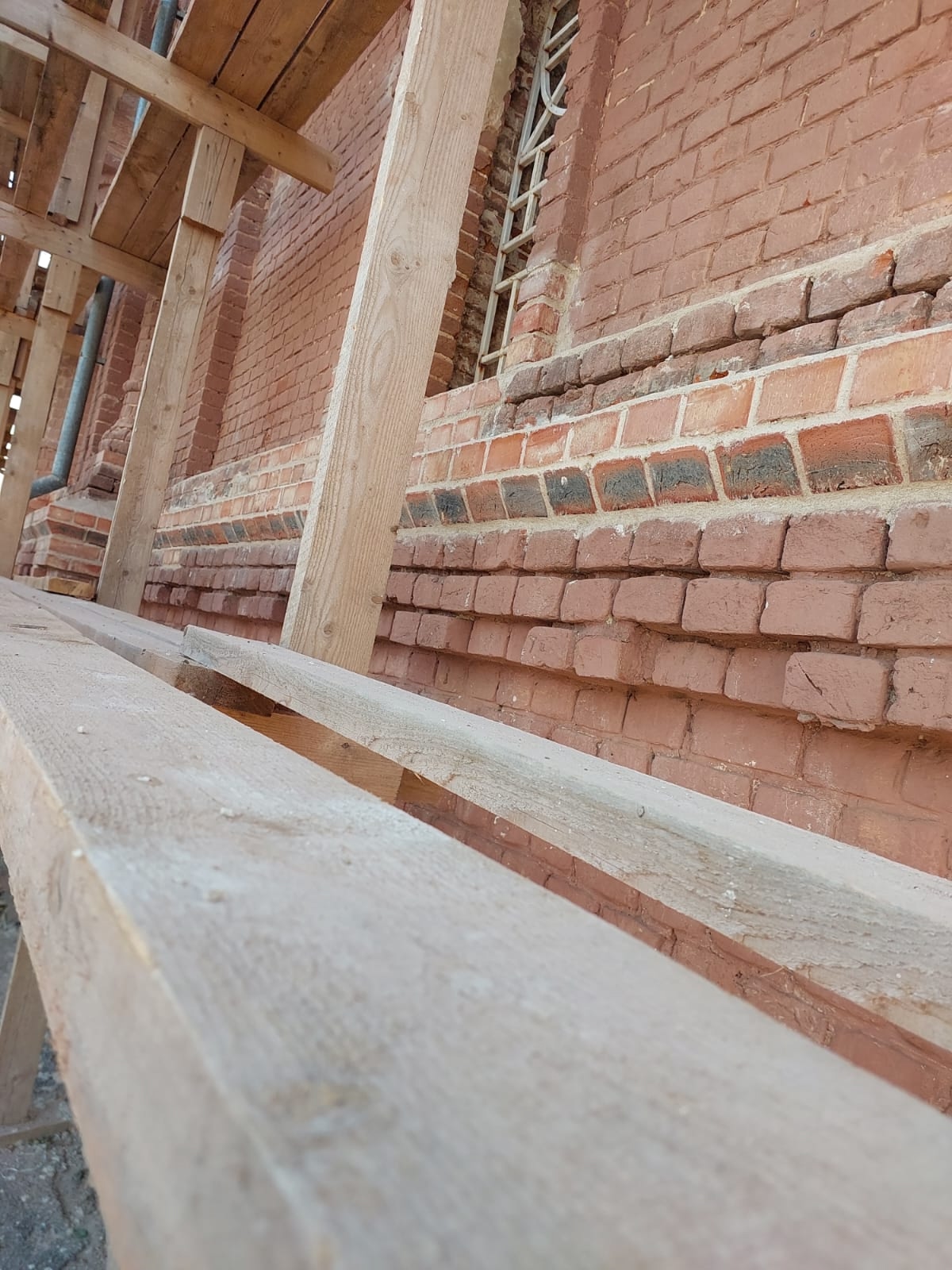

1. Полностью переложены нижний карниз колокольни с западной стороны, верхний карниз части храма с северной стороны и нижняя часть входного проема.
2. Вывезено 4 тракторные тележки боя кирпича (около 6 тонн).
3. Куплено и доставлено 2880 шт. кирпича.
Всего израсходовано 5600 кг. кладочной смеси, 20 кг грунта глубокого проникновения, 3240 шт. кирпича.
